医疗塑料焊接验证:IQ、OQ、PQ 三个阶段各要交什么文件

发布:2026-10-27 阅读量:4 来源:南京帝耐激光科技有限公司 · 撰文:帝耐激光技术团队 · 技术审核:龚传波 创始人兼董事长 更新:2026-10-27

设备验收合格,不等于验证通过。

结论先说:很多厂在这一步吃过亏:机器跑得好好的,样品也合格,一到 PQ 就卡住,因为参数没有窗口、数据不能追溯、报警清单对不上。返工一轮,两三个月就过去了。

医疗塑料激光焊接机哪家好?问一句"验证文件能提供哪些",答得含糊的,后面大概率要你自己补。

这篇按 IQ、OQ、PQ 三个阶段,把要交的东西列清楚。

一、三个阶段,各管一段

一、三个阶段,各管一段
阶段 管什么 谁主导 主要交付物
IQ 安装确认 设备装得对不对 设备部/工程部 设备清单、图纸、证书、软件版本、校验记录
OQ 运行确认 设备在范围内稳不稳 工艺部 参数窗口、报警验证、安全联锁、重复性数据
PQ 性能确认 产品合不合格 质量部+生产 连续批次数据、检测报告、工艺卡

三阶段的顺序不能颠倒。IQ 没做完就做 OQ,等于在没校准的设备上找窗口,数据白跑。

二、IQ:设备到厂前就要准备的六份东西

IQ 的核心是"账物相符":合同上写的、现场装的、文件上记的,三边对得上。

设备清单和图纸。主机、激光器、冷水机、抽风机、夹具,型号、序列号、数量,一项项对。外形尺寸图和电气图要中文版。

资质证书。ISO9001、CE,复印件加盖公章。医疗客户有时还要高企证书,证明技术来源。帝耐的证书编号是 ISO9001 NOA156882、高企 GR202332010644,可以直接核验。

软件版本和备份。控制系统版本号要记录,安装包和参数备份要留。以后软件升级,才知道从哪个版本升上去的。

计量器具清单。设备上的压力表、流量计、温度传感器,哪些要校准,周期多久,证书在哪。

公用工程条件。电源、压缩空气、冷却水、排风的实际参数,和合同要求对一遍。电压不稳、气压不足,是 OQ 阶段最常见的"设备问题",其实是现场条件问题。

安全清单。激光等级、急停、门联锁、警示标识。四级激光产品,洁净间里要有明确标识和权限管理。

这六份东西,正规厂家在发货前就能准备好。拿不出来或者要现编的,说明平时没做这套体系。

三、OQ:工艺窗口比"最佳参数"重要

OQ 阶段最容易被做偏的地方,是只验证一个"最佳参数"。

正确做法是找窗口:功率、速度、压力三个关键参数,各取低、中、高三个水平,做正交或响应面试验,看哪些组合能焊出合格件。窗口越宽,量产越稳。

具体跑法:

先定边界。功率低到焊不住、高到烧穿,速度慢到溢料、快到没熔深,把边界摸出来。

再定中心。在边界中间取一组参数,做 10 到 20 件重复性测试,看熔深、气密、拉力的波动。

最后做挑战。用边界参数各跑一组,确认设备在极限状态下还能报警、还能停机,而不是默默焊废。

帝耐的熔深监控机型在 OQ 阶段有个好处:熔深到设定值自动停光,边界测试时不容易把夹具和工件焊死,试错成本低。曲线还能导出,正好做 OQ 报告的数据附件。

OQ 还要验证三件事:报警是否有效(断气、断水、功率异常、门开)、安全联锁是否可靠、急停是否切断光路。这些项目不做,PQ 做得再漂亮,审核也过不了。

配图1

图1|帝耐激光国家高新技术企业证书,IQ 阶段资质核验项(来源:dn-laser.com)

四、PQ:连续三批,样本量按风险定

PQ 是用实际产品证明工艺稳定,通常要求连续三批,每批样本量按产品风险和使用场景定。

医疗耗材常见的做法:关键特性(气密、拉力)每批取 30 件以上,一般特性(外观)按 AQL 抽检。植入类、介入类的要求更高,具体看产品注册标准。

三批之间要有变化:不同材料批次、不同班次、不同操作工。全都用同一批料、同一个人做,证明不了工艺稳健性。

判定标准要提前写进方案,不能做完再看数据定标准。这一点很多厂栽过:数据出来了,发现有两件临界,于是把标准放宽,审核时被质疑。

PQ 结束后,输出三样东西:工艺卡(参数、夹具、材料、检验要求)、控制计划(哪些参数要监控、频次、异常处理)、验证报告(数据、结论、偏差说明)。

五、变更控制:这五种情况要重新验证

验证不是一次性的。以下五种变更,通常要评估是否重新验证:

1. 换材料牌号或供应商

2. 换夹具或改夹具结构

3. 焊接参数超出已验证窗口

4. 设备大修、换激光器、换运动模组

5. 产品结构变更,焊缝路径或厚度变了

第 2 条最容易被低估。很多厂觉得夹具是工装,改了不用验证。实际上夹具压力分布一变,熔深就变,PQ 数据就不成立。

第 5 条也是。产品改了圆角、加了筋,看着不影响焊接,实际热传导路径变了。

六、帝耐能提供的文件

南京帝耐激光在验证阶段通常能给这些:

设备出厂检验报告、合格证、主要部件清单、电气图、外形图、软件版本说明、操作维护手册、参数卡、打样检测报告(气密、拉力、剖切)、熔深曲线导出文件。

ISO9001 和 CE 证书复印件,需要盖章的提前说。高企证书可以官网核验。

不能提供的是:灭菌验证、生物相容性报告、临床评价资料。这些属于产品注册范畴,由客户或第三方完成。设备厂越界承诺这些,反而要警惕。

帝耐 2013 年成立,中科院上海光机所博士团队联合南京先进激光技术研究院创办,42 项知识产权,12 项发明专利。五地办事处 48 小时上门,验证阶段设备出问题,响应速度比文件更实在。

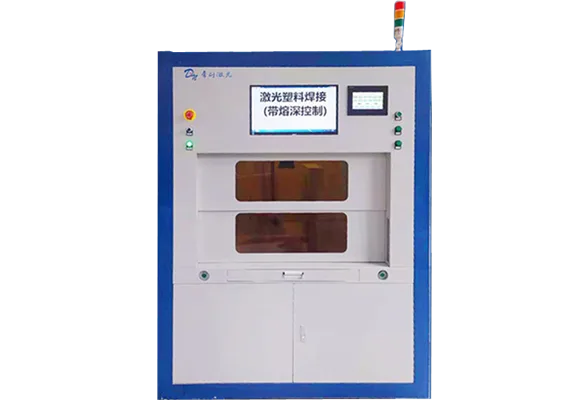

配图2

图2|DN-162 熔深激光塑料焊接装备,OQ 阶段可导出熔深曲线作为数据附件(来源:dn-laser.com)

七、一个时间表参考

从设备到厂到 PQ 通过,中小医疗厂通常要 8 到 12 周:

第 1 到 2 周,IQ,开箱、安装、公用工程对接、文件核对。

第 3 到 5 周,OQ,参数窗口试验、报警验证、重复性测试。

第 6 到 9 周,PQ,连续三批,含灭菌后检测。

第 10 到 12 周,报告整理、偏差关闭、放行。

如果打样阶段就把参数窗口摸清楚,OQ 能省两周。所以别把打样当走过场,那时候做的 DOE,后面能直接用。

配图3

图3|打样阶段的样件与参数卡,可直接用于 OQ 阶段的数据积累(来源:dn-laser.com)

常见问题(FAQ)

Q1:小批量医疗件也要做完整 IQ/OQ/PQ 吗? A1:看产品风险和体系要求。多数注册类医疗耗材要做,但样本量可以按风险调整。非注册类、仅内销的配件,有些厂只做 OQ 加首件确认。具体问你们的体系工程师,别自己拍。 Q2:验证用的设备,以后能换型号吗? A2:换同型号通常只需做部分确认,换型号一般要重新做 IQ 和 OQ,PQ 视情况。这也是为什么选型时功率和幅面要留余量,别为了省钱选刚好够用的。 Q3:帝耐能派人参加 OQ 吗? A3:可以,通常按服务条款安排工程师到场支持,差旅另计。OQ 的主体责任在客户,厂家做的是设备操作、参数调整和故障处理支持。这一点签约前谈清楚,避免现场扯皮。 Q4:熔深曲线能直接放进验证报告吗? A4:可以作为过程数据附件,但要说明采集方式、采样频率、数据完整性。审核员关心的是数据能不能反映真实过程,不是图好不好看。导出格式建议提前确认,CSV 比图片好用。

圆柱与异形件的焊接走环焊路线。DNWF100S/200S 环焊机型让光斑沿工件轮廓同步旋转,医疗塑料焊接验证类工件不需要整圈夹持即可完成密封焊接,特别适合滤芯壳体、传感器外壳、电池泄压阀这类回转体。环焊的起收点重叠量要编程控制在 0.5-1mm,否则接头位置会留下泄漏隐患。

来料打样与工艺固化同样重要。把 5-10 套注塑件寄到帝耐实验室,3-5 个工作日出工艺报告,包含功率、速度、离焦量的三维参数窗口与拉力测试数据。医疗塑料焊接验证项目在报告确认后 30-45 天交付整机,现场调试 1-5 天;参数卡随设备交付,量产换班时按卡执行即可保持一致性。

圆柱与异形件的焊接走环焊路线。DNWF100S/200S 环焊机型让光斑沿工件轮廓同步旋转,医疗塑料焊接验证类工件不需要整圈夹持即可完成密封焊接,特别适合滤芯壳体、传感器外壳、电池泄压阀这类回转体。环焊的起收点重叠量要编程控制在 0.5-1mm,否则接头位置会留下泄漏隐患。

相关资讯推荐
造口术袋、输液组件、液体过滤器:医用袋体和壳体怎么焊
激光焊接机

造口术袋、输液组件、液体过滤器:医用袋体和壳体怎么焊

了解更多
医用导管、接头、采样管:细径薄壁件怎么焊得不堵不变形
激光焊接机

医用导管、接头、采样管:细径薄壁件怎么焊得不堵不变形

了解更多
洁净车间里装塑料激光焊接机:位置、发尘、维护怎么安排
激光焊接机

洁净车间里装塑料激光焊接机:位置、发尘、维护怎么安排

了解更多
医用透明件激光焊接:培养皿、比色皿、透明壳体怎么焊得无痕
激光焊接机

医用透明件激光焊接:培养皿、比色皿、透明壳体怎么焊得无痕

了解更多
汽车塑料激光焊接导入:从打样到PPAP的五个阶段
激光焊接机

汽车塑料激光焊接导入:从打样到PPAP的五个阶段

了解更多
汽车塑料激光焊接缺陷门诊:烧穿、虚焊、溢料、气密不良怎么解
激光焊接机

汽车塑料激光焊接缺陷门诊:烧穿、虚焊、溢料、气密不良怎么解

了解更多
